اقتصاد

انتكاسة من نصف مليار يورو للدولة مع مشروع مهم انتقال الطاقة

يواجه مجلس الوزراء مرة أخرى انتكاسة مالية كبيرة في انتقال الطاقة. إن خطة شبكة الحرارة العامة الكبيرة في جنوب هولندا هي أكثر تكلفة تقريبًا من المقدرة سابقًا.

لن يكلف Warmtelinq ، كما يطلق عليه المشروع ، 600 مليون يورو وفقًا لأحدث الحسابات ، ولكن على الأقل 1.1 مليار يورو. ثلاثة مصادر تدرك زيادة التكلفة تأكيد. قد يكون المشروع أيضًا تأخيرًا (إضافيًا). جميع المصادر تريد أن تظل مجهولة الهوية بسبب حساسية الموضوع.

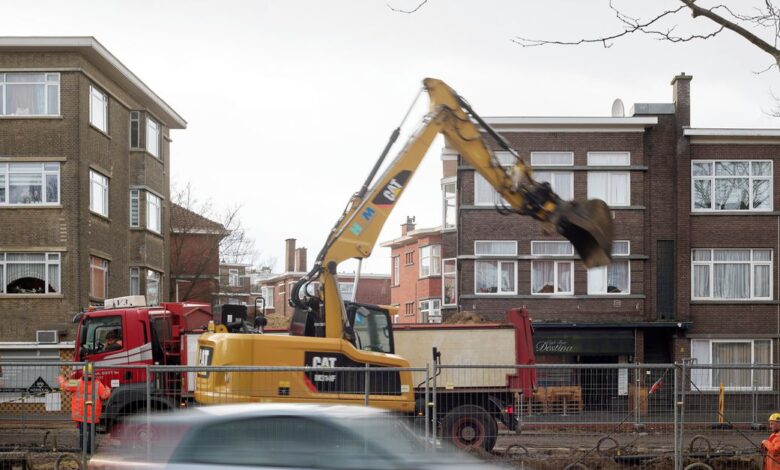

في حوالي عام 2027 ، يجب تسخين أول ما مجموعه 120،000 منزل في لاهاي وشيدام وليدين و Delft عبر شبكة الحرارة مع “الحرارة المتبقية” للشركات الصناعية من ميناء روتردام ، من بين أمور أخرى. يجب نقل الماء الساخن من الميناء مع خطوط الأنابيب إلى المناطق السكنية. يتعين على البستانيين في المنطقة أيضًا الحصول على حرارةهم.

إنه إلى حد بعيد أكبر مشروع حراري في هولندا. يرى مجلس الوزراء أنها طريقة مهمة للحصول على الأسر والشركات في المقاطعة “خارج الغاز”. Staatsbedrijf Gasunie يبني الشبكة وبدأت في عام 2022.

عام

من سيدفع التكاليف الإضافية غير واضحة. يقول وزارة المناخ والنمو الأخضر والمتحدث باسم Gasunie الذي يدور حول المشروع إنهم لا يستطيعون الدخول في المبالغ. يقول المتحدث الرسمي باسم المشروع: “من العام الآن أن يتعين علينا التعامل معه في Warmtelinq مع تجاوزات التكلفة والتأخير. نحن نواجه ذلك. مع النكسة ، نحن لسنا خارج التطورات الأخرى في البناء والبنية التحتية والكابلات والأنابيب في هولندا. لسنا الشخص الوحيد الذي هو الخطأ”.

غاسوني من حيث المبدأ يبقى خارج الريح في هذا النوع من النكسات ، بناءً على اتفاقيات أجرتها مع مجلس الوزراء في الماضي. يقول مصدر لاهاي أن الخزانة تحقق فيما إذا كان بإمكانها تحمل التكاليف الإضافية بأنفسهم ، أو أن العملاء يتم تقديمهم أيضًا مع جزء من الفاتورة من خلال معدلات أعلى.

في المقام الأول ، هؤلاء هم موردو الطاقة ENECO و VATTENFALL ، والتي حجزت قدرة النقل في Gasunie. يمكنهم (جزئيًا) نقل أي معدلات أعلى على المدى الطويل لعملائهم. هذا حساس ، لأن الخزانة تريد أن يصبح هذا الشكل من الحرارة أغلى من الغاز الناتج.

المزيد من النكسات

يعد مشروع Heat مرة أخرى مشروعًا كبيرًا لانتقال الطاقة حيث تواجه الحكومة تكاليف كبيرة. في الآونة الأخيرة ، كان هناك أيضًا خيبة أمل كبيرة في شبكة نقل الهيدروجين الوطنية قيد الإنشاء ، حيث تسيطر الحكومة أيضًا. لن تكلف هذه الشبكة 1.5 مليار يورو ولكن لا يقل عن 3.8 مليار يورو ، وكتب الوزير صوفي هيرمان (المناخ والنمو الأخضر ، VVD) إلى مجلس النواب في نهاية فبراير.

في نفس الرسالة ، كتب هيرمانز أن هناك خيبة أمل في Warmtelinq ، ويرجع ذلك جزئيًا إلى التضخم. ولكن بعد ذلك لم تقل كم كان حجمها. ينص مصدر على أنه زيادة في التكلفة الكبيرة بحيث لا يمكن أن تكون فقط نتيجة للتضخم. “التقليل من تعقيد المشروع والخيارات الخاطئة في التنفيذ والمناقصة” سوف يلعب أيضًا دورًا.

في السنوات الأخيرة ، كان مجلس الوزراء في كثير من الأحيان دورًا رائدًا في مشاريع الطاقة الكبيرة ، ويرجع ذلك جزئيًا إلى أن الشركات نفسها تجد الاستثمارات الكبيرة التي تنطوي عليها محفوفة بالمخاطر. على سبيل المثال ، ستكون الحكومة نفسها مسؤولة عن تكاليف بناء محطات الطاقة النووية الجديدة.

لكن مخاطر مثل هذا الدور التوجيهي أصبحت أيضًا مرئية بشكل متزايد. يقول مصدر لاهاي: “كان هناك الكثير من النكسات في العام الماضي. هذا يكلف المليارات. الدلو لم يكن ممتلئًا تمامًا بعد ، ولكن قد يكون هناك نقطة مفادها أن هذه هي الحالة وأن السياسيين يقررون أن الحكومة لا تستطيع المساعدة دائمًا”.

اقرأ أيضا

الأحياء نفسك بالطاقة الخضراء

ريتشارد دي وال من buurtklusbedrijf spijkerkwartier في Arnhem يضمن أن المنازل معزولة بشكل أفضل.

المشاحنات

اجتذبت الحكومة السيطرة على Warmtelinq قبل ست سنوات ، بسبب ، من بين أمور أخرى ، تقلق ما إذا كانت المعدلات ستبقى في متناول الجميع إذا استغلت الأحزاب التجارية الشباك. كانت شبكة الحرارة في البداية مبادرة من Eneco ، والتي تعاونت مع السلطات المحلية.

لأن البناء هدد بالتعثر بسبب الأسعار ، من بين أمور أخرى ، المعدلات ، ثم قرر الوزير إريك ويبز (الشؤون الاقتصادية ، VVD) أن يتولى Gasunie المشروع. كانت محكمة التدقيق تنتقد ذلك في ذلك الوقت ، ويرجع ذلك جزئيًا إلى أنه لم يكن واضحًا بشكل كاف المساهمة التي تم تقديمها إلى “المصالح العامة ، مثل (…) القدرة على تحمل التكاليف”.

في الوقت نفسه ، تريد الحكومة من الحكومة أن تلعب دورًا رائدًا في المزيد من المشاريع الحرارية. إنه يعمل على قانون (قانون حرارة جماعية) يجب أن يرتب أن جميع شركات الحرارة الجديدة (أيضًا على مستوى التوزيع ، وهي القطعة الرائعة في المناطق السكنية نفسها) تأتي دائمًا إلى أيدي البلديات. هذا جزئيًا لأن مجلس الوزراء يريد أن تكون البنية التحتية “الحيوية” في أيديهم العامة. في الأسبوع المقبل ، سيتحدث مجلس النواب عن القانون.

ومع ذلك ، تعمل شركات الطاقة ضد هذا ، لأنها لن يكون لها أي سيطرة على المخاطر ، مثل زيادة التكلفة التي تؤثر الآن على مشروع Warmtelinq. يقول مصدر أن خيبة الأمل تظهر أيضًا أن الحكومة لا يمكن أن تكون أرخص على الإطلاق ، كما ذكر مؤيدو الملكية العامة.

تأخرت Warmtelinq بالفعل في وقت سابق. كان القصد في البداية أن المشروع بدأ في تقديم الحرارة الأولى في عام 2023 ، والتي أصبحت لاحقًا عام 2025. كما أنه مشروع مثير للجدل. يقول المعارضون إنه من خلال أخذ الحرارة المتبقية من الصناعة الملوثة ، فإن هذه الصناعة لا تحصل على حافز لجعلها أكثر استدامة. غالبًا ما يتعلق الأمر بالشركات التي تستخدم الكثير من الوقود الأحفوري.
